• Windpark Sirnitz/Dreispitz

    Auf der Sirnitz/Dreispitz östlich von Müllheim werden auf einer Höhe von 800-1100 Metern fünf Windenergieanlagen gebaut. Die Flächen wurden von den Gemeinden für die Aufstellung eines Flächennutzungsplan "Windkraft" vom Gemeindeverwaltungsverband Müllheim-Badenweiler untersucht. Aus Sicht des Natur- und Artenschutzes eignet sich die Projektfläche Sirnitz/Schnellen/Dreispitz in dieser Hinsicht am besten. Zusammen mit dem großen Abstand zu Siedlungen und dem guten Windpotenzial bietet das Gebiet Sirnitz/Dreispitz hervorragende Bedingungen für die Windenergie.

    70

    Millionen Kilowattstunden jährlich

    49.500

    versorgte Personen jährlich

    30.600

    Tonnen CO2 jährlich eingespart

    Sämtliche Flächen befinden sich in öffentlicher Hand der Gemeinden Müllheim, Heitersheim, Buggingen, Sulzburg und ForstBW, wodurch ein großer Teil der Wertschöpfung den örtlichen Gemeinden zu Gute kommt.

    Die ersten Anlagen sollen bereits im Jahr 2026 in Betrieb genommen werden.

    Alle unsere Windenergieanlagen auf einen Blick


    Bau des Windparks auf der Sirnitz/Dreispitz

    2026

    Die Arbeiten innerhalb des Windparks Sirnitz/Dreispitz bei Müllheim gehen stetig voran. Im Sommer 2026 sollen die Rotorblätter für die Windenergieanlagen von der Umladefläche in Müllheim-Niederweiler mit einem Spezialfahrzeug zum Windpark gefahren werden. Die Transportroute folgt der L131 vom Sportplatz Niederweiler bis zum Wanderparkplatz am Kreuzweg. Die hierfür notwendigen Vorarbeiten erfolgen in zwei Abschnitten:

    • In der Woche vom 15.12. – 19.12.2025 werden Arbeiten ab dem Ortseingang Badenweiler-Oberweiler bis Ortsende Schweighof „Forellenzucht“ durchgeführt. Um die Sicherheit des Straßenverkehrs zu gewährleisten, wird die Straße stellenweise einseitig gesperrt, wobei an der Wanderbaustelle vorbeigefahren werden kann.
    • Vom 12.01. – 30.01.2026 werden dann Arbeiten im restlichen Abschnitt entlang der L131 von der Forellenzucht bis zum Windpark durchgeführt. Neben den Arbeiten an den Bäumen werden in einigen Kurven auch Straßenbauarbeiten durchgeführt, weshalb die Straße komplett gesperrt und eine Umleitung über Tegernau eingerichtet wird.

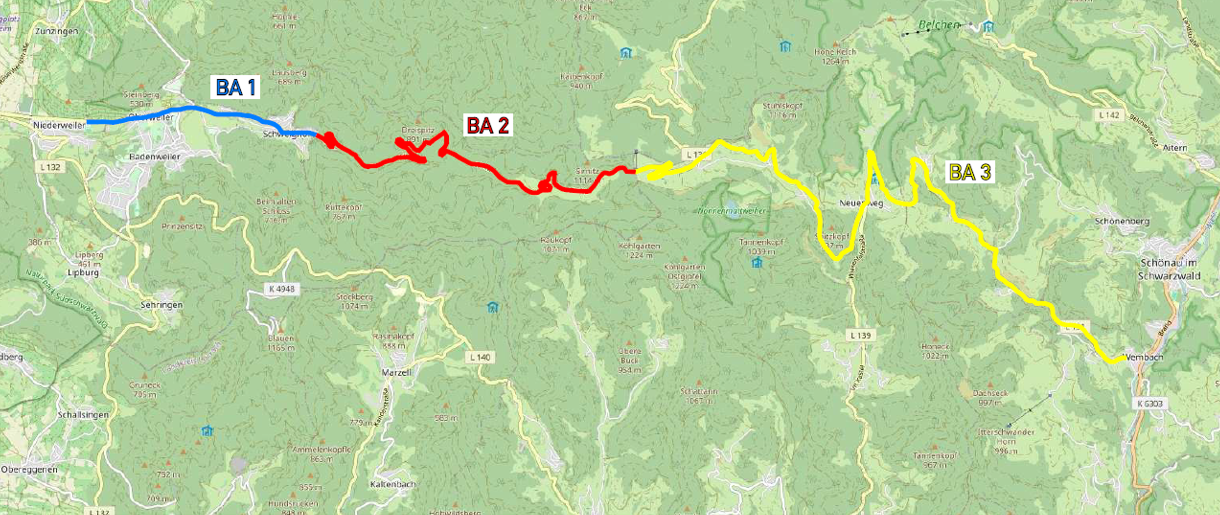

    Zeitraum der einzelnen Bauabschnitte: (PNG 1,3 MB)

    • BA3: 01.12. – 05.12.2025: Umladefläche Wembach – Parkplatz Kreuzweg
    • BA1 15.12. – 19.12.2025: Umladefläche Niederweiler – Ortsende Schweighof / „Forellenzucht“)

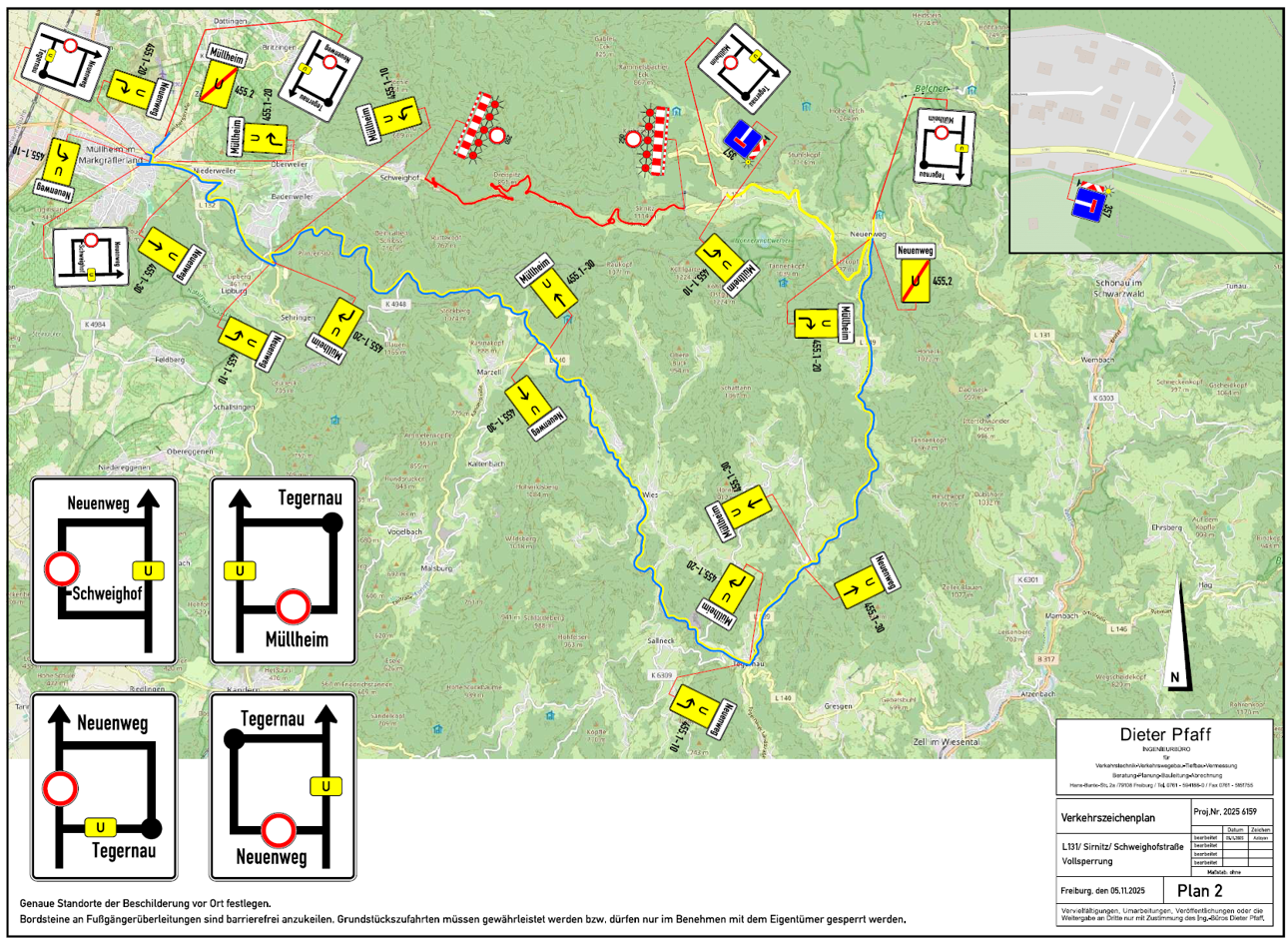

    • BA2: 12.01. – 23.01.2026: Ortsende Schweighof / „Forellenzucht“ bis Parkplatz Kreuzweg – Vollsperrung, bitte Umleitungen beachten (s. Plan (PNG 2,2 MB)).

    Wir danken für Ihr Verständnis.

    November 2025

    Die Änderungsgenehmigung auf den WEA-Typ E-175 wurde am 28.11.25 ausgestellt: Aus logistischen und technischen Gründen wurde von einer Vestas-Windenergieanlage auf den im September 2024 neu vorgestellten Enercon-Anlagentyp gewechselt, der sehr gut zum Standort passt. Enercon verfügt über umfassende Bau- und Betriebserfahrung im Schwarzwald.

    2025

    Der erste Schritt für die Projektumsetzung ist die Schaffung der für den Bau benötigten Flächen. Um diesen Eingriff auszugleichen, richtet badenova gut 9 Hektar Ausgleichsflächen ein. Auf diesen Flächen wird der bestehende Wald zu einem zukunftsfesten Mischwald umgebaut und es werden beerentragende Sträucher für die Tiere gepflanzt. Außerdem werden rund 90 Nisthilfen für Vögel sowie 80 Fledermauskästen angebracht. Die Forstarbeiten, die im November begannen, führt badenova gemeinsam mit den zuständigen Revierförstern durch.

    Im Frühjahr 2025 beginnt dann der Wege- und Kranstellflächenbau für die Windkraftanlagen. Diese Arbeiten werden voraussichtlich bis Ende des Sommers abgeschlossen sein. Im Herbst des kommenden Jahres ist dann der Bau der Fundamente geplant. Während des Winters wird die Baustelle ruhen, der Aufbau der eigentlichen Windkraftanlagen soll im Frühjahr 2026 beginnen. Die erste Einspeisung des Stromes ist dann für den Jahreswechsel 2026/2027 vorgesehen.

    Oktober 2024

    Das Landratsamt Breisgau-Hochschwarzwald hat badenova im Oktober 2024 die Genehmigung für den Bau der fünf Windenergieanlagen erteilt. In einem umfassenden Verfahren hatte das Landratsamt Breisgau-Hochschwarzwald die Genehmigungsunterlagen geprüft und nun die Erlaubnis zum Bau erteilt. Teil des Verfahrens war unter anderem eine öffentliche Auslage der Antragsunterlagen und eine Beteiligung von BürgerInnen, die Einwände gegen das Projekt vorbringen konnten.

    Die ersten Anlagen sollen sich bereits 2026 drehen.

    Mai 2023

    Im Mai 2023 reichte badenovaWÄRMEPLUS den Genehmigungsantrag beim Landratsamt Breisgau-Hochschwarzwald ein.

    Einen Teil des Antrags bilden unter anderem die durchgeführten Schallgutachten (PDF 57,3 MB) und Schattengutachten (PDF 11,6 MB) sowie eine ausführliche Projektbeschreibung (PDF 4,9 MB) des Windparks.

    2021/22

    Die Artenschutzuntersuchungen wurden erneuert sowie weitere Gutachten zu anderen genehmigungsrelevanten Themen erstellt. Weiterhin wird an der Erstellung des Genehmigungsantrags gearbeitet.

    Im Rahmen der Projektentwicklung wurden unterschiedliche Zuwegungsoptionen mit folgendem Ergebnis geprüft:

    Die Komponenten werden über die L131 bis zum Kreuzwegparkplatz und von dort auf bestehenden Forstwegen bis zu den Anlagenstandorten transportiert. Die Forstwege müssen hierfür ertüchtigt werden, allerdings müssen kaum neue Wege angelegt werden. Auch bei der Planung der Kranstellflächen werden die zukünftigen Eingriffe soweit es geht minimiert und die Stellflächen individuell an das Gelände angepasst.

    2016/2017

    Die notwendigen Windmessungen und Naturschutzuntersuchungen haben stattgefunden. Aufgrund politischer Unwägbarkeiten ruhte das Projekt bis zur Wiederaufnahme im Laufe des Jahres 2021.

    2015

    Der Gemeindeverwaltungsverband Müllheim-Badenweiler schlug die Flächen im Bereich Sirnitz/Dreispitz als mögliche Windkraftkonzentrationszone vor. Als Partner für die Projektentwicklung wurde badenovaWÄRMEPLUS ausgewählt.
